Australia, septiembre de 2021

Casos de éxito, Green generation & storage

Port Augusta, un proyecto híbrido eólico-solar ejecutado en Australia

Port Augusta Renewable Energy Park (PAREP) es el primer parque de energía renovable de Iberdrola en Australia.
Cuenta con 50 aerogeneradores y 250.000 paneles solares, junto con la infraestructura correspondiente, lo que da lugar a una capacidad instalada total de casi 320 megavatios (MW) de energía renovable limpia. Genera suficiente energía limpia para satisfacer las necesidades anuales de 180.000 hogares australianos, contribuyendo a reducir el precio de la electricidad para los consumidores y a descarbonizar la economía con un ahorro anual de emisiones de, aproximadamente, 400.000 toneladas métricas de CO2.

Elecnor es una de las corporaciones líderes en el desarrollo, construcción y explotación de proyectos mediante dos áreas comerciales mutuamente enriquecedoras: Infraestructura y concesiones.
La infraestructura, la energía renovable y las nuevas tecnologías son las principales áreas de actividad en las que participan los negocios de infraestructura y concesiones.
En Australia, Elecnor, a través de su filial local Greenlight Contractors, desempeñó el papel de EPC, BOP, ingeniería civil y diseño electromecánico de este proyecto pionero que, cuando esté finalizado, será una de las centrales de energía renovable híbridas más grandes del hemisferio sur.

La conexión a la red eléctrica plantea uno de los retos más destacados para los proyectos energéticos en general y los proyectos de energía renovable en particular.

Este proceso resultó especialmente complicado debido al apagón de septiembre que sufrió el sur de Australia en septiembre de 2016, apagón que dio lugar a cambios significativos en el Reglamento Nacional de Electricidad (NER), que dicta las condiciones asociadas con la conexión al Mercado Nacional de Electricidad (NEM).

Además, los proyectos híbridos a gran escala como el PAREP, que abarcan la generación tanto eólica como solar, exigen una planificación y ejecución meticulosas para garantizar el éxito del proyecto respetando los plazos y el presupuesto previstos. Para ello fue necesaria una estrecha colaboración y una comunicación abierta entre los grupos implicados, Elecnor, el fabricante de subestaciones PSD Energy y Ormazabal.

«El reto principal del proyecto era la flexibilidad necesaria en un contexto en rápida evolución. Ormazabal nos ayudó enormemente con su capacidad para dar respuesta en el momento oportuno a las consultas de los clientes de forma colaborativa y proactiva».  Carlos Felipe del Valle Sierra, Lead Project Manager – Elecnor

Ormazabal Australia suministró 31 unidades de celdas 36kV 2500A 31.5kA 1s, IAC AFLR 31,5kA/1s cpg .0 para la estación de conexión a la red. Las 31 celdas cpg .0 se dividieron en 3 cuadros de distribución separados, todos interconectados, en una sala de distribución combinada de 25 metros de longitud.



cpg.0-v

cpg.0-f

cpg.0-s



31 unidades de:

  • 36kV 2500A 31.5kA 1s,
  • IAC AFLR 31,5kA/1s cpg.0



Solución Ormazabal:

Para el proyecto, Elecnor también decidió comprar directamente y suministrar gratuitamente sistemas de protección a la fábrica de Ormazabal. Ormazabal incorporó posteriormente este requisito en su plan de fabricación, destacando su capacidad para adaptarse a los diferentes requisitos del cliente.

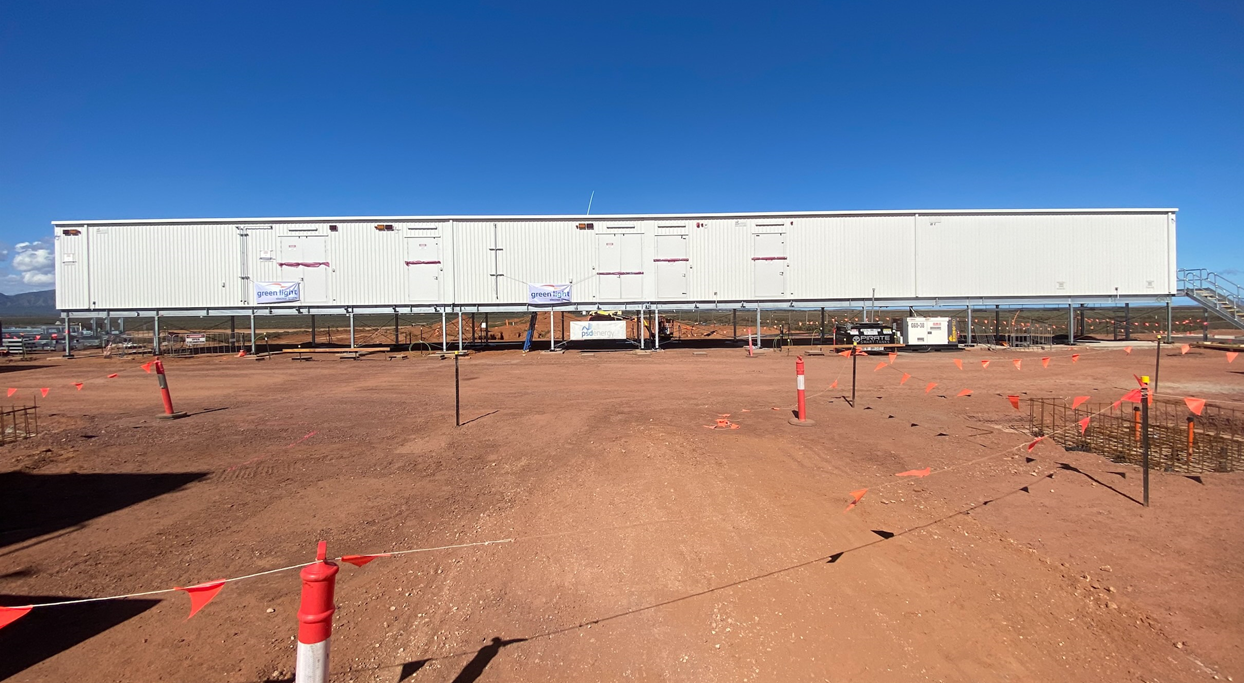

Ormazabal tiene gran experiencia a la hora de suministrar cuadros de conexión a la red. Además de suministrar cuadros de distribución para el proyecto, el alcance de Ormazabal también incluía la colaboración con el fabricante de subestaciones PSD Energy con el objetivo común de entregar un centro completo y probado en fábrica antes de su envío al remoto emplazamiento de Port Augusta situado a unos 300 km de distancia.

Forzado a limitaciones debido a las restricciones por COVID 19, el proyecto también se benefició del empleo de mano de obra local para llevar a cabo la instalación de la aparamenta bajo la supervisión directa de Ormazabal.

La formación y supervisión sistemáticas del experto personal de PSD Energy posibilitó una instalación coordinada de la aparamenta al mismo tiempo que se construía y equipaba la subestación, con la ventaja directa para el cliente de reducir los plazos de entrega.

La aparamenta cpg.0 también incluía el sistema de chimenea IAC de Ormazabal integrada en el diseño para la ventilación de gases fuera de la subestación garantizando un entorno seguro para el personal del operador.

Ormazabal llevó a cabo la primera prueba de aceptación en fábrica inicial en su fábrica de Boroa, España. Esto posibilitó que los colegas europeos tanto de Elecnor como de Iberdrola inspeccionaran la aparamenta antes de su transporte marítimo. El equipo de logística de Ormazabal embaló y entregó la aparamenta en 4 contenedores HC de 40 pies.

Tras el transporte internacional, la prueba de aceptación en fábrica se llevó a cabo con una segunda prueba más minuciosa en las instalaciones dedicadas a la fabricación de la aparamenta en Adelaida. Además de las primeras pruebas en fábrica eléctricas y mecánicas estándar realizadas en Australia para identificar posibles problemas antes del envío final al emplazamiento de Iberdrola en Port Augusta, también se realizó una prueba de alta potencia de 56kV durante 1 minuto a todas las celdas. Esto sirvió para proporcionar seguridad al cliente antes del envío y mitigar cualquier riesgo de demora durante la puesta en servicio final.

La instalación de las 31 celdas primarias, incluida la primera prueba de aceptación en fábrica, se llevó a cabo en 4 semanas. También se realizó una prueba de aceptación final in situ para finalizar el proceso de calidad.

Reto Ormazabal:

La conexión a la red eléctrica plantea uno de los retos más destacados para los proyectos energéticos en general y los proyectos de energía renovable en particular.

Este proceso resultó especialmente complicado debido al apagón de septiembre que sufrió el sur de Australia en septiembre de 2016, apagón que dio lugar a cambios significativos en el Reglamento Nacional de Electricidad (NER), que dicta las condiciones asociadas con la conexión al Mercado Nacional de Electricidad (NEM).

Además, los proyectos híbridos a gran escala como el PAREP, que abarcan la generación tanto eólica como solar, exigen una planificación y ejecución meticulosas para garantizar el éxito del proyecto respetando los plazos y el presupuesto previstos. Para ello fue necesaria una estrecha colaboración y una comunicación abierta entre los grupos implicados, Elecnor, el fabricante de subestaciones PSD Energy y Ormazabal.

Principales beneficios para el cliente:

  • La amplia experiencia de Ormazabal en el suministro de puntos de conexión posibilitó un enfoque flexible y pragmático a la hora de conseguir el éxito del proyecto en el momento oportuno en un contexto en rápida evolución.
  • El sistema de barras de aislamiento sólido utilizado en la solución cpg .0 niega la necesidad de trabajar con gas SF6 durante la instalación de la aparamenta. Esto simplificó la instalación durante la equipación de la subestación, ahorrando por tanto mucho tiempo.
  • La combinación de la formación y supervisión bien documentadas de Ormazabal con socios locales contratados que conocen perfectamente los requisitos locales, por ejemplo, PSD Energy, implicó que podíamos ser flexibles durante todo el proyecto en relación con cambios en el alcance
  • La asociación con el fabricante de la subestación garantizó que la instalación de la aparamenta podría empezar durante la equipación de la subestación, generando un gran ahorro de tiempo para Elecnor.
